Mobilitätsdrehscheibe

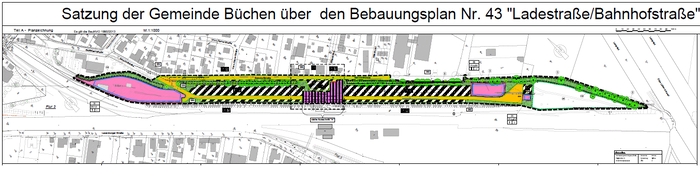

Meilensteine in der Umsetzung von 2015 bis 2019

Meilensteine in der Umsetzung von 2015 bis 2019
September 2015 Beschluss zur Umsetzung des Konzepts
2015/2016 Planung, Ausschreibungen, Beschlüsse
2016 Erarbeitung eines Ortsentwicklungskonzepts und Integration der Mobilitätsdrehscheibe Büchen





Februar 2016

Förderbescheid über 1,4 Millionen Euro des Landes Schleswig-Holstein

Bauvorbereitung Lauenburger Straße

Grünkonzept Ladestraße/Bahnhofstraße

Juli 2016 Öffentliche Informationsveranstaltung zu Baumaßnahmen an der
Lauenburger Straße

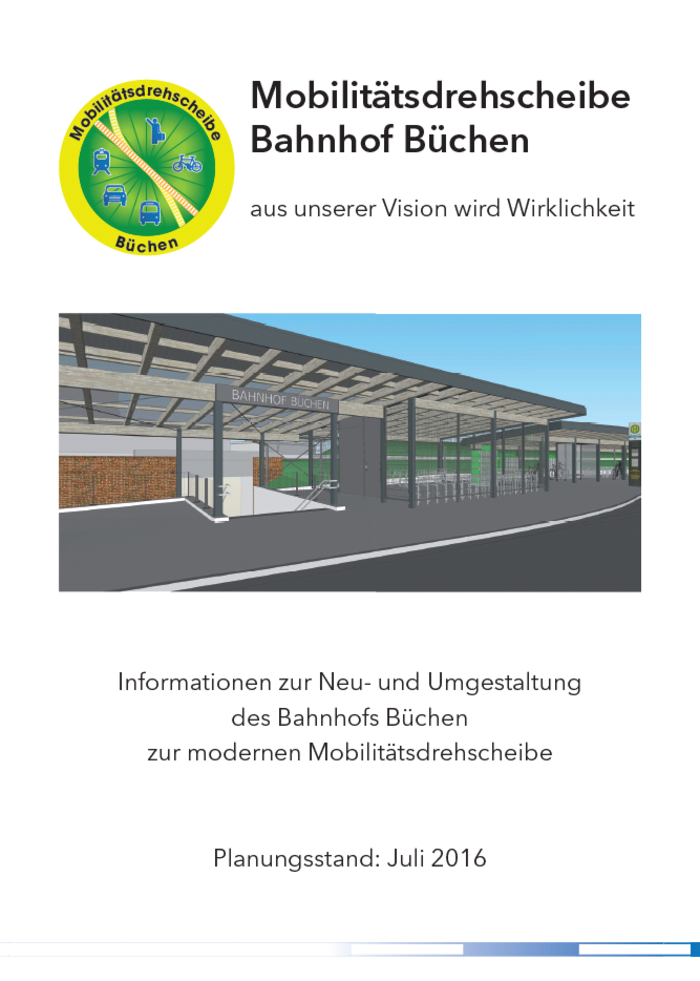

Juli 2016 Planungsbroschüre informiert

August 2016 Offizieller Startschuss für die Mobilitätsdrehscheibe Büchen durch Verkehrsminister Reinhard Meyer

Januar 2017 Förderbescheid über 5,2 Millionen Euro des Landes Schleswig-Holstein

März 2017 Provisorische Öffnung der Personenschleuse an der Lauenburger Straße
April 2017 Überdachung der offenen Bike+Ride-Anlage fertiggestellt
Juni 2017 Informationsveranstaltung zu den Baumaßnahmen an der
Bahnhofstraße/Ladestraße und Baubeginn

Juli 2017 Eine halbe Million Euro für die Mobilitätsdrehscheibe Bahnhof Büchen von der Metropolregion Hamburg

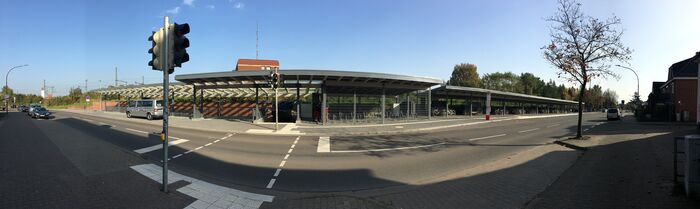

Juli 2017

Lauenburger Straße geht in Betrieb

Büchen sagt Danke mit Franzbrötchen

Beginn der Bauarbeiten an der Bahnhofseite Bahnhofstraße/Ladestraße

Oktober 2017 Stellplätze und Zugangskarten für Sammelschließanlage an
der Lauenburger Straße verfügbar

April 2018 Teilfreigabe Parkplätze (bis zum Tunnel)
Oktober 2018 Pflasterfläche Bahnhofszugang fertiggestellt und endgültige Tunnelöffnung

Dezember 2018 Freigabe Parkplätze im hinteren Baufeld und provisorische Freigabe der Personenschleuse
April 21019 Inbetriebnahme der Bushaltestelle und Fertigstellung der Personenschleuse, Freigabe der Treppe

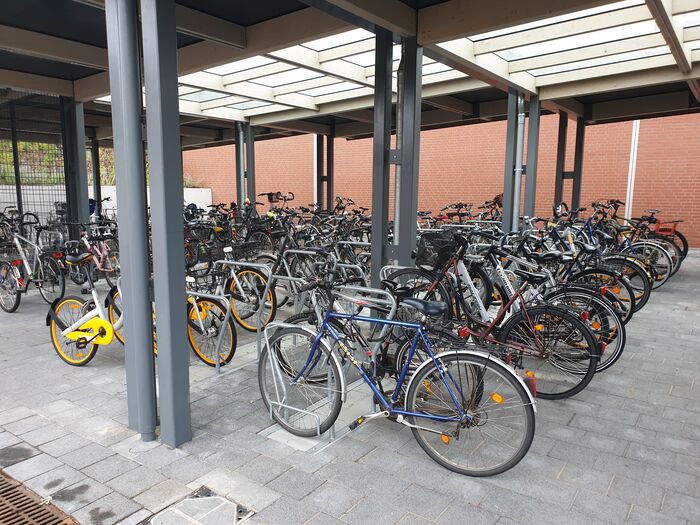

Juli 2019 Freigabe der öffentlichen Fahrradständer

September 2019Fertigstellung der Mobilitätsdrehscheibe
